锚定并网发电目标 全力推进工程建设

发布时间:2026-05-15 08:22 来源:大同日报
| | | |

——同热三期项目建设“进度条”持续刷新

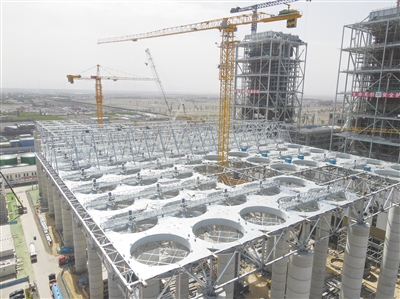

图为同热三期空冷柱施工现场。贾晓龙摄

图为同热三期空冷柱施工现场。贾晓龙摄

初夏时节,万物勃发。云冈经济技术开发区内,同热三期2×100万千瓦煤电项目建设现场塔吊林立、机械轰鸣,施工人员铆足干劲抢工期、赶进度,全力推动项目建设,工程“进度条”持续刷新,奏响高质量建设的奋进乐章。

作为山西省能源革命重点工程、晋北采煤沉陷区新能源基地特高压外送配套电源点,同热三期项目占地45.95公顷,规划建设2×100万千瓦超超临界高效燃煤发电机组,同步配套脱硫、脱硝、除尘及废水回收系统,实现大气污染物近零排放、废水零排放。项目于2024年9月开工,计划2026年底机组并网发电。截至目前,项目核心建设节点高效推进,多项关键工程提前告捷。4月23日,2号发电机内定子完成穿装;4月26日,同热三期项目施工现场再次传来捷报,随着最后一节筒体精准就位,240米烟囱双钢内筒顺利实现到顶,较原计划提前15天完成这一关键里程碑节点,标志着项目烟囱主体施工完美收官,为后续设备安装与按期投产奠定坚实基础。

该项目工程管理部一位负责人表示,截至目前,1号、2号锅炉受热面焊口累计完成61048道、32153道,本体密封、集箱、省煤器、再热器、燃烧器等安装焊接高效推进;电除尘壳体、空冷风筒与主排汽管道等辅机设备安装有序落地。1号机组完成轴系找中、发电机找正准备;2号机组开展轴承座研磨、低压外缸试拼;主厂房排汽、凝结水、润滑油、中压给水等各类管道安装焊接全面铺开。

技术创新为项目建设赋能增效。项目团队自主研发空冷柱外挂架施工技术,属行业首创,将单次安装时间由72小时压缩至24小时,减少高空作业人员80%左右,实现质量、安全、进度三重提升。施工中,团队还攻克超高空、大吨位、钛钢复合板特种焊接等技术难关,保障工程高效推进。

据悉,项目投产后将通过大同—天津南特高压通道向京津冀地区输送电力,同时兼顾民生供热,对优化山西能源结构、助力“双碳”目标实现、推动区域高质量发展具有重要意义。
