实干筑根基 奋进新征程
——同热三期项目建设按下“快进键”
汽机房区域完成1号汽机房窗户安装、汽机基座中间层钢梁安装及内外定子、8号9号低压加热器就位,2号汽机房完成屋面天窗与风机安装、发电机垫块制作及低压缸台板就位……连日来,同热三期2×100万千瓦清洁高效煤电项目建设现场,机器轰鸣作响,焊花四溅,各种运输车辆穿梭其间,一派热火朝天的繁忙景象。


在能源革命与“双碳”目标深度融合的时代浪潮中,同热三期2×100万千瓦煤电项目,以“绿色低碳、创新驱动”为核心导向,在大同这座传统资源型城市转型发展热土上,构建起集高效发电、节水减排的现代化煤电示范标杆。同热三期2×100万千瓦煤电项目(以下简称“同热三期项目”)位于云冈经济技术开发区,占地684亩,规划建设2×100万千瓦超超临界高效燃煤发电机组,并配套先进的脱硫、脱硝、除尘及废水回收系统,致力于实现大气污染物近零排放和废水零排放。作为晋北采煤沉陷区新能源基地特高压外送的配套电源点,由晋能控股集团动态总投资约78.93亿元的重点工程,自2024年9月开工以来便紧紧围绕“打造绿色低碳示范工程”的核心目标,从严把控工程安全底线、质量红线和进度主线,项目建设连连取得突破性进展。

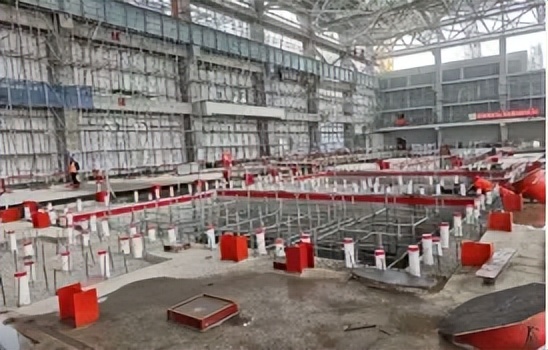

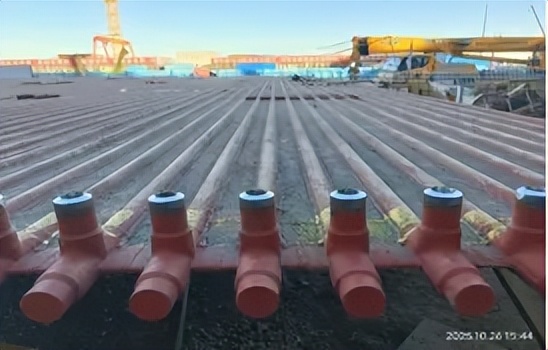

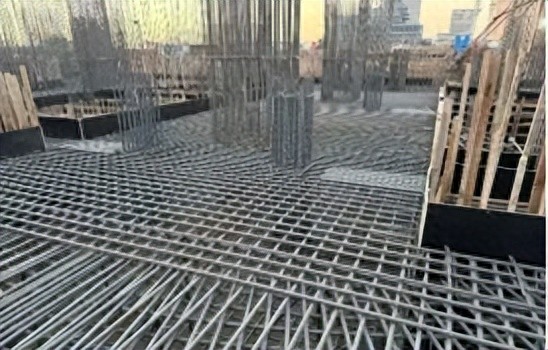

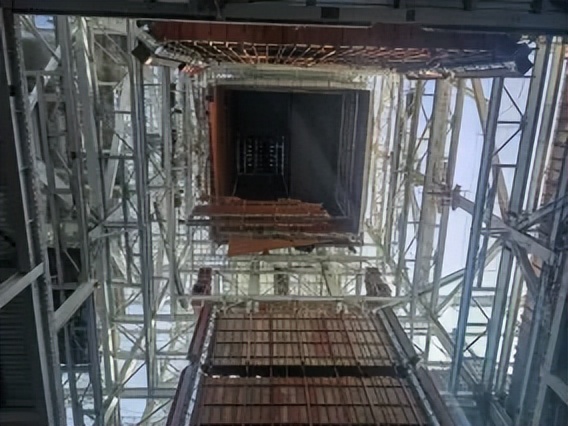

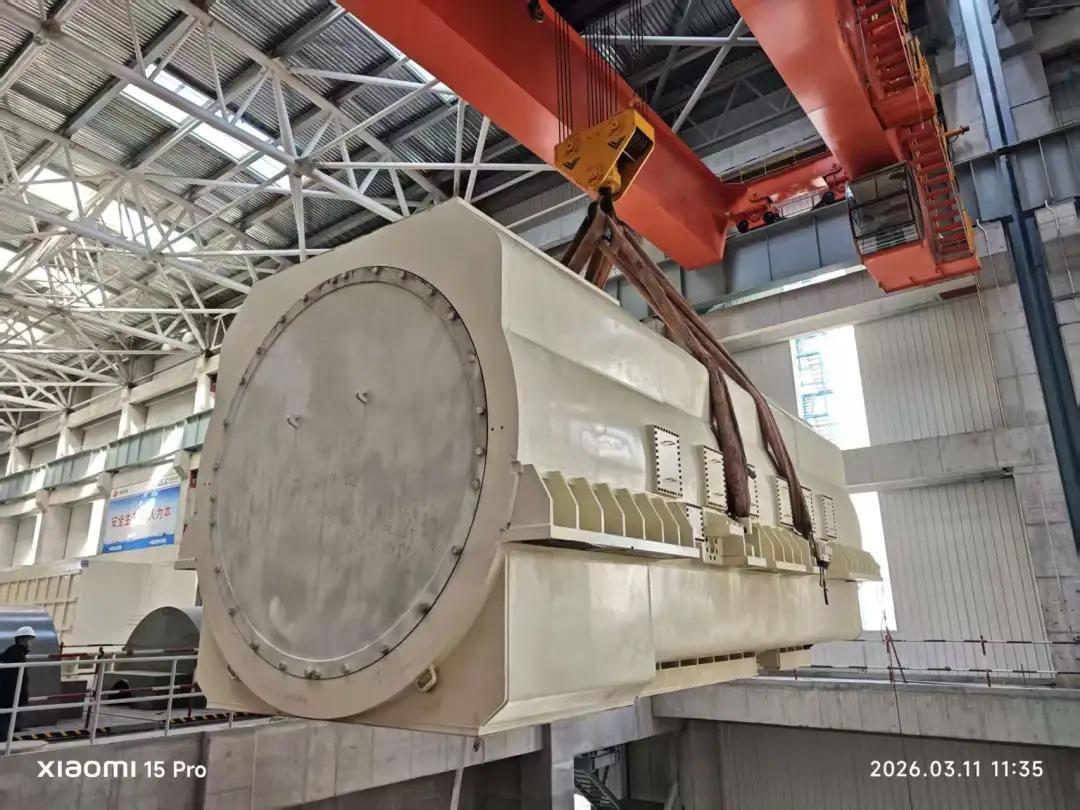

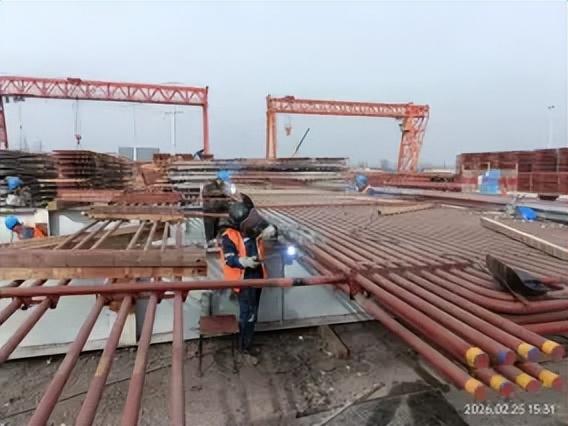

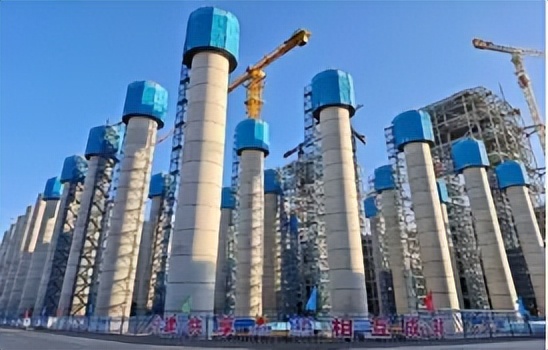

项目技术部负责人介绍,项目自开工以来,整体工程推进高效有序,关键里程碑节点均实现了可控且优于计划的良好态势:锅炉钢架吊装、锅炉受热面吊装、主厂房断水等节点均按计划完成,锅炉大板梁验收、空冷柱到顶、汽机房结构到顶、烟囱外筒到顶、汽机台板就位、汽机房封闭完成、发电机定子穿装等核心节点则实现了不同程度的提前。目前项目各核心施工区域推进成效显著,1号除尘器完成A侧灰斗拼片组合120片,B侧30个灰斗安装就位;送风机房、引风机房等其他主要附属建筑也按计划推进,2号送风机房9.8米层柱梁钢筋模板安装完成,1号引风机电动葫芦安装完成且引风机安装完成30%,空压机房基础、空冷东侧综合管架基础施工完毕,辅机循环水泵房设备安装全部完成。各区域多专业施工协同推进,为后续安装、调试及整体投产目标预留了充足缓冲时间,整体工程进度处于可控且优于计划的良好状态,为项目按期甚至提前投产奠定了坚实基础。


随着建设持续推进,这座现代化大型高效机组建成后,将进一步提升区域电力供应能力。作为晋北采煤沉陷区新能源基地特高压外送的核心配套电源点,同热三期项目深度契合“源网荷储”一体化发展趋势,成为支撑新能源消纳的“稳定器”与“压舱石”。项目依托“大同—怀来—天津北—天津南”特高压输电通道,年发电量可达92亿千瓦时,向京津唐负荷中心提供可靠电力保障。


春潮涌动处,正是扬帆时。在同热三期项目钢铁林立的建设现场,机械轰鸣、干劲冲天,一支敢打硬仗、能打胜仗的建设队伍,立足能源转型发展大局,锚定“双碳”目标勇毅前行,以实干担当筑牢能源保障根基,以创新实干赋能绿色发展,将奋斗身影镌刻在晋北大地上,以强劲有力的“大同力量”,书写同热三期项目高质量建设的奋进篇章,为区域能源结构转型升级注入不竭动力。
